安裝球磨機設備的幾個步驟

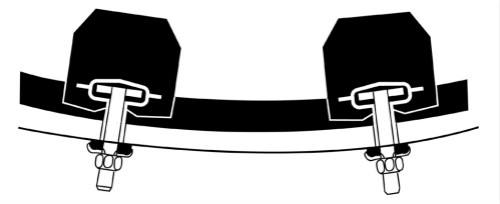

1.球磨機的底盤安裝,要安裝球磨機前瓦座底盤、球磨機后瓦座底盤、電動機底盤和減速器底盤這四個底盤。在底盤的安裝時,必須用水準器或水平儀檢和鋼尺來檢查底盤的水平性和水平標高。當發現有不平的現象時,應用鋼制的調整楔在底盤下部進行操作,以確保水平。同時這些楔子的寬度應在50~60mm之間;長度應最少保證在底盤內部超過地腳螺栓的中心線,且外部要露出10~50mm的長度;楔子的坡度應在1:10~1:20之間。調平后,為了防止移動,應將楔鐵之間焊接起來。
2.球磨機主軸承的安裝
球磨機的兩軸承的底盤的中心線之間的距離,要與設備技術文件或相關設計的規定一致。如出現電動機筒體與中空軸組合后的實際尺寸,與設備技術文件或相關設計的規定不一致時,可在征得相關單位人員的同意后,依照實際的尺寸進行施工。兩個主軸承底盤的橫向中心線必須重合,并且其允許合誤差不大于0.5mm。允許主軸承底盤的不水平度相差0.1mm/m,其不平行度允許誤差為0.5mm/m,但一定得確保球磨機出料。在主軸承的球面瓦安裝之前,要對巴氏合金面以及球面上是否有砂眼、氣孔、裂紋等缺陷進行仔細檢查,并且在中空軸與軸襯接觸面之間的區間內不可出現離殼的現象。在中空軸與軸襯接觸區域之外,每一側的離殼面積不可以超過其兩側面面積之和的20%。
3.球磨機筒體和齒圈的安裝

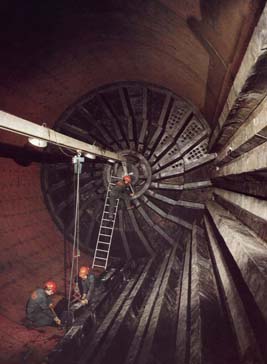

在組裝筒體和端蓋之前,要檢查筒體,保證筒體的橢圓不大于筒體直徑的4‰。同時還要對中空軸頸的橢圓度和表面光潔度進行檢查。端蓋和筒體螺栓孔用定位銷對齊后穿上1/4數量螺栓,用手擰緊,其中1/3半擰緊,調整同心度在0.25mm以內,然后擰緊,檢查合格后按要求力矩值擰緊所有螺栓。這時,筒體和端蓋就組裝完畢,安裝完畢后所有法蘭之間用0.03mm塞尺檢查間隙不得插入。接著,將筒體和端蓋組件轉入主軸承。在將筒體和端蓋組件裝入主軸承之前,軸承座必須已調整符合要求。將端蓋和筒體組裝在一起,并檢查無誤后,對組裝后的筒體進行測量,其總長度及兩軸頸中心的長度,與軸承座中心距相比較,如不符則需調整軸承座或主底板的位置。用頂起的裝置將筒體裝配慢慢落入軸承,將筒體安裝到正確的位置,避免碰傷軸瓦。接著,組裝大齒圈和筒體。若大齒圈是一個整體,則必須在筒體上安裝起大齒圈才可以將它們安裝到軸承上。若大齒圈是兩半拼合成的時,通常采取的方法是先在主軸承上安裝起磨礦機回轉體后,再將大齒圈裝上去。
